雪域高原,電建人“寒星作伴斗蒼穹”
——寫在巴塘水電站首臺機組投產發電之際
來源:水電五局 作者:曾鳴 時間:2025-05-30 字體:[ ] 分享:

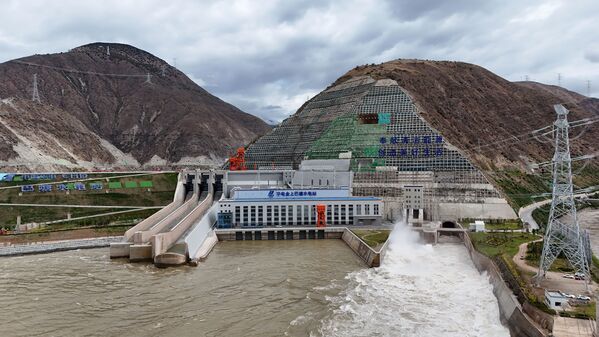

5月15日17時,隨著啟動指令的下達,巴塘水電站首臺機組正式并網發電。

巴塘水電站位于四川甘孜州與西藏昌都市交界的金沙江干流上,是金沙江上游規劃“一庫十三級”開發的第9級電站,電站裝機75萬千瓦。

由水電五局承建的巴塘水電站主要建筑物包括兩座特大型地下隧道、敞開式溢洪道、地面廠房、取水輸水建筑物及300米級高邊坡。施工區海拔近3000米,自項目進場以來,水電五局在這片雪域高原打造了一支敢打硬仗、能打勝仗的團隊。他們,缺氧不缺精神,從“一崗一責”到“一專多能”,擰成一股繩,攻克了一個又一個難題,實現了一個又一個節點,用實際行動詮釋了五局精神!

責任擔當,高效履約

巴塘水電站項目綜合性強、工程量大、專業多、施工條件復雜,根據工作崗位要求,項目在技術、質量、安全以及環水保等方面落實崗位職責,由專業、敬業的技術骨干組成項目管理團隊。工程建設中,項目30歲以下青年員工占總人數的80%以上。項目部通過現場指導、季度考核等“傳幫帶”形式,快速提高新員工的業務水平,使其成長為獨當一面的專業技術人才。

一步一個腳印把藍圖變成實景,一天一個變化將擔當寫成答卷。一直以來,水電五局巴塘項目扎根高原,用實際行動詮釋水電人的初心使命和央企的責任擔當。為了更好地推進項目優質履約,巴塘項目制定全員群策群力,領導班子分片區包保制管理體系,全面推行PDCA管理模式,制定進度計劃管理辦法、重點問題集中大討論、關鍵部位領導班子帶班值班等一系列制度措施,積極協調施工生產,做到遇事不過夜,以勇往直前、敢為人先、不怕苦不怕累的工作精神投入到水電事業建設中去,將巴塘精神、巴塘速度發揚光大,充分調動全體員工的積極性,克服各種艱難險阻,實現了一個又一個節點,使全體員工斗志進一步提高,順利實現項目優質履約。

2020年12月28日,巴塘水電站順利實現導流目標。

2022年8月1日,1號壓力管道提前30天合龍。

2023年3月3日,機組提前半個月澆筑至發電機層。

2023年2月28日,3號機組提前15天澆筑至發電機層。

2023年4月23日,2號機組提前23天澆筑至發電機層。

2023年5月21日,1號機組提前26天澆筑至發電機層。

科技創新,攻堅克難?

巴塘水電站受巴塘、蘇洼龍兩條大斷裂帶影響,地質條件復雜,工程施工技術難度極大。項目部積極探索新技術,以創新成果落地出效益為目標,不斷實現科技創新工作的新突破。左岸300m級高邊坡實現單月下挖30米紀錄,特大型導流洞襯砌創單月14倉澆筑紀錄。

為克服壓力鋼管安裝對機組發電目標的制約,項目部調整資源投入,優化施工組織設計,通過增加組圓場地、自動化組圓臺車及M1000塔基等保障措施,三條壓力管道采用平行作業的方式施工。實現了單月最高10大節安裝記錄,一號壓力管道提前30天合龍,解決了壓力管道安裝對機組發電目標的制約難題。

因白格堰塞湖地質條件差、疫情等不利因素影響,巴塘電站施工進度大幅度滯后,為保證發電目標如期實現,在公司、工程公司科學決策下,優化施工方案,調整資源配置,將原施工組織設計中堰閘段及進水口先后順序施工調整為平行施工,加快了施工進度,為巴塘電站發電目標實現奠定基礎,施工中采用高差錯位、防碰撞等技術,保障塔基群施工安全。面對復雜地質情況和高原施工環境,水電五局人堅持技術引領,在實踐中創新,在創新中增效。公司不斷加強對科研技術的投入力度,積極開展科技創新工作,激發了員工參與科技創新工作的熱情,推動了新技術、新工藝、新設備的研究和應用。

在發電廠房施工中,由于總進度計劃調整,將原“首臺機組具備發電條件”調整為“一年三臺機組具備發電條件”,蝸殼二期混凝土施工質量、速度決定項目發電目標實現的成敗,項目部通過加大監測手段,調整分倉高度,優化分象限澆筑方式加快施工進度,同時1號機組蝸殼增加一套風罩定型模板,使一二號機組混凝土平行作業,二、三號機組在“一年三投”的基礎上均提前15天以上澆筑至發電機層,滿足2023年業主一年3臺機組具備發電條件,在2025年5月15日首臺機組順利發電。

項目建設過程中嚴格落實公司科技興安的工作要求,成績顯著,先后榮獲四川省“五一勞動獎章”;業主及公司“先進單位”“先進集體”“文明工程”“先進個人”等多項榮譽稱號。智慧工地應用榮獲中電建協會智慧工地管理二等獎,同時取得省部級QC成果獎11項。

樣板引路,鑄就精品

巴塘項目部自開工以來堅持以打造金沙江流域工程質量標桿為目的,在混凝土施工過程中,項目部全體人員爭做質量先鋒,從質量管理體系的建立、質量管控措施的落實及全過程質量管理三個方面入手,建立嚴格的“網格化責任體系”和“三檢制”制度,以“樣板工程”創建為載體,在施工過程中落實公司“聚綠色動能,助‘雙碳’目標”的主題,同時落實業主金上公司“建設四好工程,助推藏區發展”的流域開發理念。

項目建設期間,項目部積極響應國企改革三年行動及公司全面質量整頓工作精神,牢固樹立起“質量是企業生命”的意識、保證工程質量,弘揚“要干就干最好,要建就建精品”的精神,項目部全面推行“首件驗收,樣板引路”的質量管理制度,以首件工程為樣板示范,引領后續同類工程的標準化施工,提高項目整體施工工藝水平、質量管理水平,切實提高施工功效,確保質量,創建精品工程,以“樣板工程”帶動項目施工整個質量管理水平的提高。

在精品工程建設過程中,針對重點部位、重要工序,明確質量驗收標準,通過工藝試驗參數實施首件工程,強化施工工藝各參數要求,定人定崗質量跟蹤,增強作業人員質量意識。嚴格規范質量過程管理,強化落實質量監督,嚴抓實體質量控制,逐步細化落實相關措施,服務于質量管理。施工質量屢次獲得質檢總站、業主單位表揚,樹立了良好的品牌形象,項目榮獲16項華電金上巴塘分公司樣板工程。

山至高處人為峰,寒星作伴斗蒼穹。水電五局人內心鐫刻著“自強不息、勇于超越”的精神符號,以剛毅堅韌的性格、勇往直前的氣魄,不斷向更高標準、更高目標邁進,奔赴下一個里程碑。
